Па изградба: она што треба да знаете

12-08-2018
Водоснабдување

Изградбата на водите е еден од главните и најважните делови на техничкиот дел на проектот за изградба на конструкција. За компетентно да подготви таков проект, неопходно е да се разберат компонентите на овој дизајн и нивната намена.

Ќе разговараме за тоа што се состои од доброто и како делуваат неговите делови.

Добро дизајнот е определен во фазата на дизајнирање.

Уреди на бунари

Општи одредби

Локацијата на бушотата во однос на слоевите на карпата.

Како што е познато, секоја конструкција започнува со дизајн, а едно од најважните прашања на кое мора да се одговори како резултат на дизајнерската работа е конкретен изглед кој ќе го направи артески бунар..

Развивање и усовршување на дизајнот на идната структура во согласност со еден или друг специфичен услови за дупчење карактеристични за областа.

Крајната цел е да ја заврши задачата, односно:

  • Постигнување на длабочина на дизајнот на дното, што ќе овозможи да се произведе планираниот волумен на вода по единица време во текот на предвидениот век на корист;
  • Успешно откривање на аквиферот. Ова е неопходен услов за правилно функционирање на структурата, бидејќи не само протокот, туку и квалитетот на произведената вода ќе зависи од тоа колку добро се отвора и се развива водоносот;
  • Постигнување на можноста за спроведување на целиот комплекс на планираните работи, вклучувајќи истражувања, истражување, рударски операции, итн.

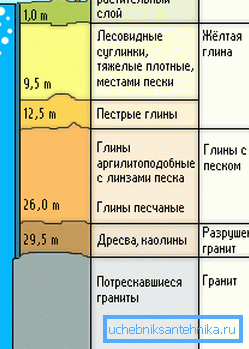

Структурата на објектот ќе зависи од составот и структурата на делот.

Во исто време, следните фактори ќе влијаат на конфигурациските и дизајнерските параметри на секој извор:

  • Избрани во согласност со податоците од методот на геолошко истражување на дупчењето и преминувањето на проблематичните делови од делот. Опремата што се користи и комплексноста на фортификацијата на трупот преку жици, манжетни, жлезди и други уреди ќе зависи од методот на искористеност на карпите;
  • Сложеноста и карактеристиките на структурата на геолошкиот дел. Важно е да се земат предвид сите можни компликации поврзани со проблематичните области и карактеристики на расата во нив. Неопходно е веднаш да се избере опремата за дупчење и методите на изолација на неискористени производствени формации, како и методи за заштита на вратилото од колапси, лизгање на земјиштето и прелевање;
  • Целта на бунарот. Во зависност од извлечениот минерал, градежниот уред може многу да се разликува, вклучувајќи ја длабочината, дијаметарот, употребените материјали, опремата итн. Посебна група се состои од истражувања, разузнавачки, параметарски и други специјални предмети;
  • Начинот на отворање на аквиферот. Важен фактор кој ја одредува структурата и дизајнот на цевките за производство и филтрирање, супа, зафаќање на машини и многу други делови од бунарот.

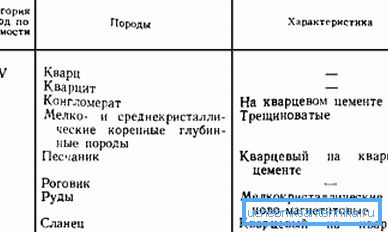

Познавајќи ги карактеристиките на карпите во парчето, можете да ја одредите категоријата на нивната вежба и да ја соберете опремата.

Обрни внимание! Дизајнот на објектот мора да биде во согласност со правилата и прописите донесени во резолуциите на Gosgortekhnadzor на Руската Федерација, како и барањата за заштита на подлогата и животната средина. Проектот на идниот објект е предмет на задолжително одобрување од страна на контролните органи, првенствено во окружната канцеларија на Gosgortekhnadzor на Руската Федерација и СЕС.

За интервалот на продуктивната формација, изборот и оправданоста на структурата се сведуваат на обезбедување на најдобри услови за проток на вода.

Овој посебен дел од бунарот треба да биде способен да ги реши таквите проблеми:

  1. Обезбедување и спроведување на најдобри услови за развој и одводнување на продуктивниот (аквиферски) резервоар;
  2. Поставување на параметрите на погребувањето на објектот во аквиферот на карпата, што може да обезбеди најпродуктивно долгорочно производство на вода за пиење;
  3. Висококвалитетна ефективна изолација на продуктивниот слој од соседните и блиските водоносни слоеви, со цел да се избегнат прелевање и мешање на вода;
  4. Заштита на продуктивниот аквифер од штетните ефекти на цементната кашеста маса што се користи во цементирањето, или целосното намалување на ефектите од ова влијание врз пропустливоста на каменот на водата.
Сликата го покажува резултатот од компетентно планирање и имплементација на проектот.

За да се одредат основните параметри на структурата и потребните мерки за време на изградбата на бунарот, се прави студија за геолошкиот дел, според резултатите од кои се направени заклучоци во врска со локацијата и карактеристиките на главните интервали кои треба да се изолираат со обвивка.

Тие може да вклучуваат интервали на катастрофални превземања, високопластични глини, слоеви кои носат сол, водоносни слоеви, лабави карпи и интервали со некомпатибилни услови за дупчење.

Колона за обвивка

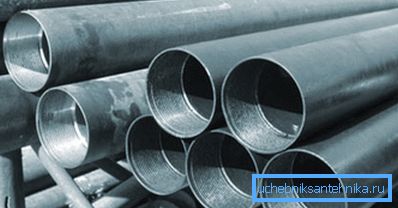

Да се ​​зајакне бунар со метални или пластични цевки.

Низа на куќиште е систем на цевки кои се спуштаат во сржот за да се зајакне, како и да се изолираат опасните слоеви и слоеви со некомпатибилни услови за дупчење. Ова е еден од главните системи за проектирање на рударството, а не само бунари.

Со назначување и уред има четири главни типови на обвивка:

  1. Насока Ова е името на највисоката цевка, која е поставена првенствено за заштита на устата на структурата од ерозија и лизгање на земјиштето;
  2. Диригент Тоа може да започне со изградба, играјќи ја улогата на насока, и може да продолжи. Се користи за заштита на горните лабави слоеви на делот од колапс, за да се изолираат подземните водоносни слоеви, а исто така и да се инсталира опремата за испуштање на бунарот (ако е потребно);
  3. Средно. Се употребува кога се појавуваат компликации во процесот на дупчење на подлабоките слоеви за фиксирање и изолирање на преклопни интервали, чии услови за дупчење не се компатибилни со условите за дупчење на следните слоеви на карпата. Со премин од ист тип, не се користат издржливи и стабилни слоеви;
  4. Оперативен. Долниот дел од колоната, кој служи за извлекување на водата и изолирање на несакани хоризонти.

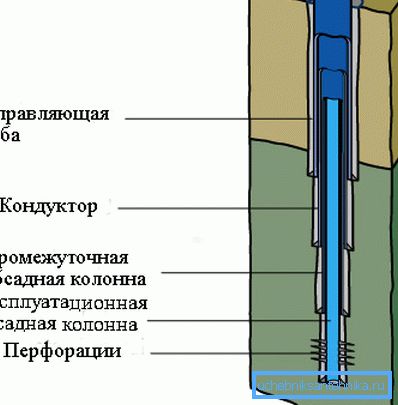

Шемата за взаемно уредување на обвивка.

На уредот на местото за управување може да се користи бетонското стакло од ZhB на прстени или кастинг. Исто така, дозволено е користење на челични обвивки од голем дијаметар.

За да ги инсталираат, дупката се дупчи со длабочина од 4-8 метри до нивото на појавата на отпорни карпи на почвата, кои најчесто се водоотпорен единствен за хоризонтот на подземната вода.

Во дупката е инсталирана цевка од потребната должина и дијаметар, по што просторот помеѓу ѕидовите на цевката и дупката е исполнет со урнатини и цементен малтер за да се елиминира можноста за преплавување на водоводната и подземната вода од песочната формација.

Устата е засилена со бетон или челик направен од челик.

Следно, локацијата се развива на длабочина од 50 до 400 метри, а следната колумна е инсталирана во дупчената вратило - проводник - кој се состои од заварени челични цевки. Анулусот е исто така зацементиран за подобро изолирање на проблематичните области.

Инсталирањето на проводникот ви овозможува да ги зајакнете и изолирате проблематичните области на сечењето.

Потоа обидете се да го вежбате рудникот до длабочината на дизајнот. Ако ова не успее, булото се потпира на компликуваните хоризонти и станува неопходно да се преклопуваат непредвидени или не се планирани за продуктивни слоеви за експлоатација, тогаш во бурето се вградува средна колона.

Тогаш процесот може да се повтори неколку пати, а бројот на средно колони во овој случај се зголемува.

За време на процесот на дупчење, може да биде неопходно да се инсталираат жици од средно куќиште.

Конечно, по достигнувањето на длабочината на дупката во дупката, во бунарот е инсталирана низа за производство, која е дизајнирана директно за извлекување и екстракција на фосилна вода на површината.

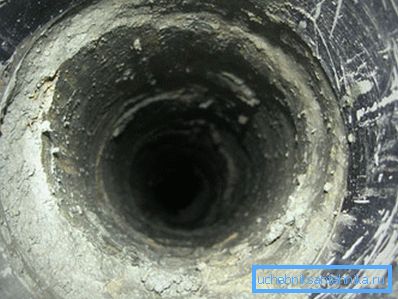

На самиот крај, кај чевелот има зона со перфорација на цевката (филтер колона) и цементен камен, кој служи за собирање и филтрирање на водата од бунарот од големи карпи.

Процесот на градба завршува со поставување на најдолгите оперативни колони.

Обрни внимание! Јазот на куќиштето исто така е зацементиран со цементна кашеста маса, за која цевката е поставена на долниот крај на цевката, што го спречува пробивањето на растворот во аквиферот. За цементирање на горните цевки, специјални заптивки се користат за овие намени.

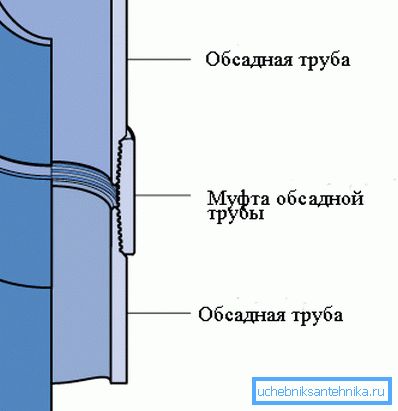

Дијаграмот го прикажува методот за поврзување на обвивка во низа.

Цевките спојки во колоните се произведуваат со помош на навојни спојки со повеќенасочни конектори. Различни адаптери со конусен пресек може да се користат за артикулација на колоните, во тој случај употребата на кутии за полнење е задолжително.

Дозволи

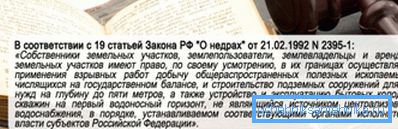

Дупчењето на подлогата е регулирано со закон и соодветно се контролира.

Ако одлучите да изградите добро на сопствената локација со свои раце или со вклучување на професионална организација, ќе ви треба дозвола.

Тоа може да се каже поинаку: тешко дека ќе успеете сами да изведувате артески бунар, а друштвото за дупчење нема да дискутира за можноста за отпочнување на работа во отсуство на попустливи документи.

За да ги добиете, треба да контактирате со локалната власт - геодезискиот центар. Геоцентарот на вашата област ќе ја разгледа соодветноста на дупчењето, и ако немате алтернативни извори на водоснабдување, најверојатно ќе добиете претходно овластување.

Потоа, ќе ги преземе сите видови инспекциски тела кои ќе го проучуваат теренот и ќе ги проценат резервите на вода во овој водоносен слој, имајќи ги предвид веќе изградените и користени бунари.

Ќе ви требаат информации за претстојната работа и активности: дизајнот и длабочината на бунарот, неговата точна локација на локацијата, проценетата количина на вода за пиење и технологија за дупчење.

По вашиот третман, експертите спроведуваат низа студии и инспекции.

Врз основа на информациите што ги давате, експертскиот тим одлучува дали има доволно преостанат проток на изворот за да ги задоволи вашите потреби за вода, без да има негативно влијание врз функционирањето на екосистемот во регионот.

Исто така, упатството вклучува тестирање на вашата способност да ја обезбеди потребната санитарна и техничка сигурност на територијата (можноста за создавање на зоната на исклучување околу умот, септички јами, канализација, компости и паркиралишта) надвор од оваа зона.

Меѓу другото, ќе ви треба лиценца за користење на подлогата.

Како резултат на тоа, со успешно завршување на сите фази на регистрација, ќе ви биде доделена дозвола и дозвола за доброто. Лиценцата го означува името на сопственикот, адресата и карактеристиките на бунарот, бидејќи тоа е капитален објект, чија цена може да ја надмине цената на станбената недвижност. По завршувањето на изградбата, ќе ви биде издаден технички пасош на бунарот.

Заклучок

Дизајнот на бунарот и неговиот дизајн се меѓусебно поврзани и основни фази на подготовка за изградба на длабока вода производствена структура (повеќе од 30 метри). При работа, треба да се земат предвид сите нијанси на геолошкиот пресек и можната опасност од контаминација и прелевање на водата, и треба да се развијат мерки за да се отстрани оваа опасност. Видеото во оваа статија ќе помогне да се разбере темата подетално.
