Дупчење бунар со вода под притисок со свои раце: подготовка
Најчесто, потребата да се има добро во областа се случува по нејзиното делумно или целосно подобрување. Во овој случај, копнените работи, особено со помош на механизирана опрема, се претвораат во кошмар за сопствениците. Рушените дрвја, преплавениот тревник, глинените грутки и еден куп градежен отпад ќе го расипат расположението на никого.
Но, бунарот може да се направи на неколку едноставни начини, со минимални трошоци и оштетувања. Еден од овие методи е дупчење на бунари со вода под притисок, каде што таа сама служи како алатка за вадење на скапоцената влага. Покрај тоа, овој метод нема да бара вклучување на работници, во вашето слободно време ќе можете сами да го направите корисното дело.

Што е MBU

Бидејќи главната алатка во работата ќе биде вода, постои функционален механизам кој го прави да работи. Опрема за дупчење со мал размер (MBU) - едноставен, мобилен и лесен за инсталирање на уред.
Се состои од следниве елементи.
- Основата е цврста склопувачка метална рамка.
- Уред за дупчење.
- Моторот кој пренесува напор на вежба.
- Пумпа за вода за да се обезбеди потребниот притисок на водата.
- Виљушка
- Вртливата - дел од работната врска, создавајќи лизгачка опрема на другите елементи на уредот.
- Буре барут или истражувачки шум.
- Транзициони црева што ја снабдуваат водата со вртливата од пумпата.
- Формирање на столпчиња за дупчење на столб.
- Контролната единица на единицата.
Подготовка за работа

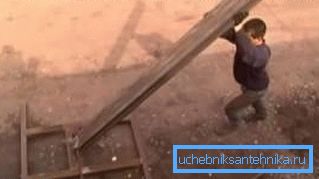

Многу е лесно да се собере инсталацијата, дури и за почетник. Тоа ќе потрае не повеќе од еден час и минимум слободен простор на страницата.
Собрание на опрема

За да работите плодно, избегнувајќи ги сите непредвидени неуспеси, треба внимателно да ја разгледате инсталацијата на уредот.
Обрни внимание! Дупчењето на водата со вода под притисок е ефикасна во присуство на песочни, супасти или глинени почви. Кај камените фракции, овој метод се смета за несоодветен.
- Започнете со монтажа со основната рамка.
- Следната фаза е дизајнот на priyamkov - специјални технолошки жлебови. Тие ќе го содржат потребното работно решение за хидрофринг. Растојанието од инсталацијата до јамата варира од 1 m до 1,5 m.
- Ќе ви требаат две решетки - главната и филтрација. Вториот е поставен поблиску до инсталацијата, со длабочина и ширина од околу 70 см. Плиток ќе го поврзе со главната јама, длабочина и ширина на метар.
- Инсталирајте пумпа за вода. Цревото се вметнува на едниот крај во него, а другиот крај води кон главната јама. На уредот за дупчење од излезната порта повлечете го цревото за напојување.
- Цревото за снабдување е поврзано со вртливата со прачка. Течноста за дупчење потоа се внесува во бунарот преку вртливата.
- Третираната течност за дупчење ќе влезе во филтерската јама од бунарот. Во оваа фаза, земјата, извадена од бунарот, ќе се смести на дното, а растворот за дупчење ќе оди во главната јама. Потоа може повторно да се користи за функционирање на механизмот.
Обрни внимание! Составот на работниот раствор зависи од типот на почвата. Упатството предупредува дека кога се менува составот на почвата во процесот на поминување, решението треба да се смени во соодветниот аналог.
Пред да започнете со работа

Пред да извршите дупчење, не заборавајте да ги научите спецификите на вашата почва. Во исто време вреди да се дознае колку длабочина лежи водата. Најлесен начин е да ги прашате вашите соседи, но специјалисти за геодезија ќе ви дадат попрецизни информации. Колку е подлабоко аквиферот, потребна е повеќе куќиште.
Внимателна подготовка е особено важно ако планирате сами да го направите тоа. Анализата на водата е исто така задолжителна, таа ќе се произведува најдобро во најблиската лабораторија. Водата за пиење мора да ги исполнува сите стандарди и барања, во спротивно ризикувате вашето здравје, нечистотијата и штетните нечистотии нема да се забават со негативно влијание.
Друга важна нијанса е подготовката на локацијата и складирањето на вода. Се собира во контејнери од најмалку два кубни метри во обем, или се истура во јама ископана и малтерисана со глинено решение.
Откако ќе можете да го инсталирате MBU, осигурајте се дека уредот стоеше точно. Дури и мала пристрасност нема да дозволи да вметнете куќиште со висок квалитет.
Процес на дупчење
Професионалци се препорачува да почнат да работат рано наутро. Во зависност од тешкотиите со кои се соочуваат во процесот, ќе треба да работите еден или два дена. Најлесно е да се работи на лесни, песочни почви, за глина колегите ќе бараат малку повеќе работна сила.
Фази на дупчење

- Подгответе повеќе вода и измесете го глинениот раствор.
- Истурете ја глината во јамата, покријте ја со вода и измешајте до конзистенција на течна павлака.
- Така подготвеното решение за дупчење на бунар не продира низ песок, туку постепено се населува на ѕидовите на работната дупка. Кога се суши, глината формира малтерисување на ѕидовите, формирајќи привид на садот.
- Бидете сигурни да проверите пред да работите со сите компоненти на механизмите за инсталирање. Тие мора да функционираат непречено, бидејќи е невозможно да се запре процесот на дупчење.
- По положувањето на првата фаза, веднаш ставете го куќиштето. Ова е особено важно со лабава тежина. Во спротивно, дупката ќе биде запушена со почва, и ќе треба да почнете одново одново.
- Во текот на хидрауличен погон, моторизирана пумпа обезбедува цврста дупчење за цревата. Смесата влегува во шипки преку вртење директно до бораксот.
- Решението извршува неколку функции одеднаш - се лади и омекнува работата на вежба, ги подмачкува и меле ѕидовите на бунарите, а со тоа ги зајакнува.

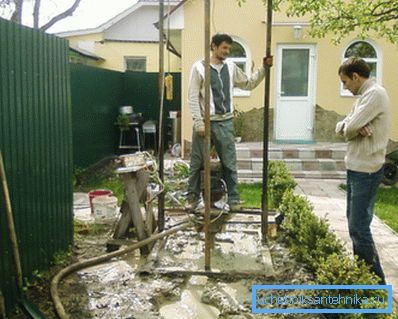

- Исфрлената течна смеса се испушта во филтерската јама. Овде, земјата е зафатена од дното на бунарот, а прочистениот раствор ќе тече во втората јама долж жлебот.
- Повторно користете го филтрираниот раствор, повторувајќи ја операцијата.
- Работајте додека не стигнете до водоносен слој. Како што работата напредува, изградете ги решетките додека не се појави чиста вода.
Обрни внимание! Производителите на MBU гарантираат високо квалитетна инсталација до знак од 50 метри. Но, многу корисници го научиле од своето искуство дека механизмот добро се справува со дупчење и до 120 метри, без дефекти и проблеми. Значи цената што се троши на уред за дупчење за бунар е оправдана. Главната работа е строго да се набљудува инсталационата технологија и процесот на поминување.
Технологија за инсталирање на обвивка

Кога ќе стигнете до слој што содржува вода, добро треба да се исплакнат со вода. Сега можете внимателно да ги отстраните дупчалките.
Ако тие се извлечат со тешкотии, тоа значи дека не сте ја измиле дупката доволно, затоа, подобро е да не штедите вода.

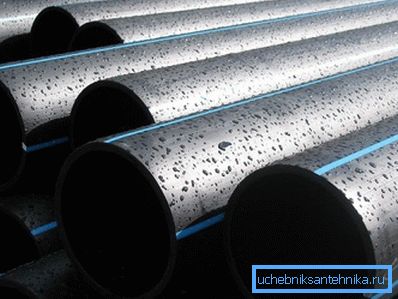

- Обвивки цевки се направени од азбест цемент, пластика или метал. Пластиката се смета за наједноставен, ефтин и издржлив материјал.
- Ако имате плитко добро, соодветни цевки со дијаметар од 116 mm. За подлабоко колење - 125 мм аналози. Оптимално се ѕидови со дебелина од 5 до 7 мм.

- За да се подобри квалитетот на водата, ќе им се помогне на специјални филтри со филтри. Но, можете да направите едноставен, домашен филтер.
- Со брза вода која добро го пополнува бунарот, уредот ќе треба да се модифицира. Дупки се дупчат во врвот. Потоа, во цевката се влегува врвот, а цревото за притисок што се протега од пумпата е прикачено на него.
- Потоа, водата се снабдува со максимален притисок. Куќиштето на куќиштето лесно ќе влезе во аквиферот.
- Кога колоната е инсталирана, не се мешајте со полнење половина кофа со чакал внатре во бунарот. Добијте дополнителен филтер.
- Започнете со следното испирање на бунарот за замаглување на носачот на вода што е затрупан со дупчење кал. На крајот од колоната покриена со чакал.
- Можно е да се спушти пумпата внатре, но не и против стоп, но веднаш под нивото на водата. Инаку, механизмот нема да работи долго.
Заклучок
Дупчењето на бунар на локацијата со вода е лесно, како што е склопот на инсталацијата. Но, ако имате слабо проучени инструкции или не сте сигурни во вашите способности, привлечете професионалци.
На многу прашања ќе биде одговорено од видеото во овој напис, во кое се наведува целиот процес на поминување.
