Do-it-yourself водовод: од проект до цевка инсталација
Поставувањето систем за водоснабдување во куќа или стан со свои раце е прилично тешка задача, но сеуште изводливо дури и за оние кои претходно не се соочиле со слични задачи. Откако поминавте извесно време на подготовка, ќе можете успешно да ги изведувате работите за проектирање и инсталација, при што ќе заштедите на плаќање за услугите на професионални водоводџии.
Секако, пред преземањето на алатките, вреди да се испитаат сите достапни информации. И за ова, ние се обидовме подолу да обезбедиме основни податоци кои може да ви бидат корисни.

Дизајн на систем за водоснабдување
Извор на вода
Ако треба да дизајнираме систем за водоснабдување во стан, тогаш тешкотиите речиси никогаш не се појават. Ова се должи на фактот дека со централизирано водоснабдување е потребно буквално да се постават неколку метри цевки за да се поврзе влезот со просторијата со сите потрошувачки точки (ќе има две или три).

Онаму каде што е потешко да се справи со водоснабдувањето на приватна куќа:
- Прво треба да го одредиме изворот. Доколку е поврзан локален систем за водоснабдување со населбата, тогаш треба да ја координираме врската со неа во општинскиот водовод или друг орган за лиценцирање.

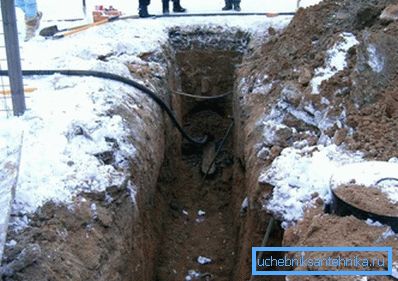

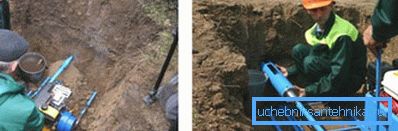

- Следното прашање е поврзување на автопатот кон куќата.. Овде, доста често е неопходно да се одлучи како да се постават водоводот под патот, бидејќи комуникациите не се поставени пред асфалтирање. Најразумен излез во оваа ситуација ќе биде да се привлече градежна опрема, имено, инсталации за хоризонтално насочно дупчење.
- Ако не сакате да потрошите пари, или ако треба да преминете на патот не повеќе од 8-10 м, тогаш можете да се обидете сами да го направите тоа.. Експертите на прашањето како да се направи пункција преку патот за систем за водоснабдување, препорачуваат употреба на хоризонтална вежба со продолжни прачки. Се разбира, комплексноста на постапката е многу голема, но ако имате повеќе време отколку пари, вреди да се обидувате.

Обрни внимание! Според SNB 3.03.02-97, растојанието од водоснабдувањето до патот е најмалку 2 m од работ на страничниот камен. Меѓутоа, во секоја специфична ситуација вреди да се реши прашањето одделно, бидејќи често овие норми се игнорираат со претходно поставени комуникации.
- Ако нема вода, тогаш потребно е да се опреми посебен извор. Во овој капацитет може да има разни бунари и бушотини, опрема со посебни пумпи за снабдување со вода до куќата.
- За поефикасно користење на изворот, покрај пумпата, вреди да се инсталира и експанзионен резервоар за складирање на резервите на вода.. Присуството на таков резервоар ќе придонесе за унифициран притисок во цевките, и веднаш можете да го користите снабдувањето со вода, без да чекате пумпата да го исфрли следниот дел од водата.
Обрни внимание! Инсталирањето на резервоарите за експанзија, исто така, ја минимизира потрошувачката на енергија и го зголемува животниот век на пумпата поради неговото поодмислено вклучување.

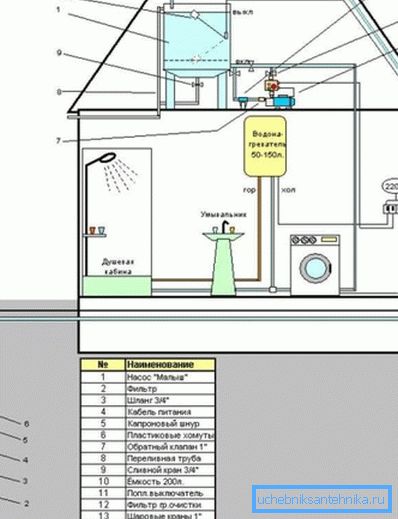

- Конечно, треба да размислите за удобност.. Во приватна куќа, единствениот извор на топла вода ќе биде електричен, гасен или цврст горилник, така што при планирање на комуникациите за овој уред потребно е да се обезбеди посебно место.
Цевка во куќата
Во самата куќа, исто така, треба да дизајн цевки жици. Се разбира, најдобро е ако сите потрошувачки точки се наоѓаат што е можно поблиску до точката на влез, но ова не е секогаш случај.

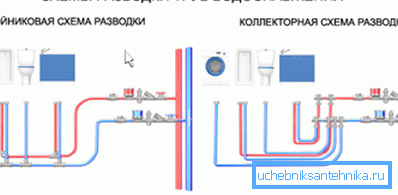

Може да има две опции за планирање:
- Поекономичен е т.н. сериски жици. Од столб, поставивме една контура која се протега по сите точки на потрошувачка, а пред секоја точка извршуваме лента со лента. Преку макаме го поврзуваме кранот со систем за водоснабдување, со што се заштедуваме значителни количини на материјал.
- Недостаток на секвенцијално рутирање е нестабилноста на притисокот: веднаш штом ќе се отвори една чеша, остатокот од притисокот се намалува на речиси нула.

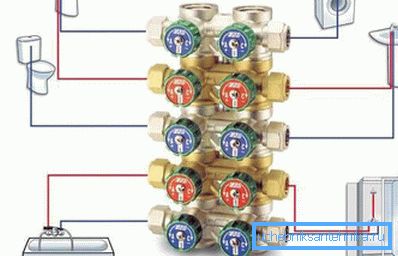

- Од таа причина се користи колектор (паралелно) жици. Колектор со повеќе излези е поврзан со столб, а колото на топла и ладна вода се поврзани со овие излези - по една за секоја точка на потрошувачка. Цената на таквото решение ќе биде значително поголема, но во големите куќи вреди да се спроведе таква шема.

Конечно, не заборавајте за мијалникот. Обично, инсталацијата на водоснабдување се изведува паралелно со инсталацијата на канализационата мрежа, па не заборавајте да ја разгледате потребата за поставување на цевки за одводнување.
Алатки и материјали
Избор на цевки
Кога нашиот проект е подготвен, треба да одлучите кои материјали ќе ги користиме за да го имплементираме во пракса. И прво, неопходно е да се изберат соодветни цевки, бидејќи сигурноста и издржливоста на целиот систем во голема мера зависи од нив.

За да ги анализираме достапните опции, вреди да се проучи следнава табела:
Материјал | Придобивки | Недостатоци |
Леано железо |
|
|
Челик |
|
|
Бакар |
|
|
Метална пластика |
|
|
Полипропилен |
|
|
Полиетилен |
|
|

Како што може да се види од табелата, различни материјали за водовод имаат различни предности и недостатоци. Сепак, често се користат полимерни цевки кои се користат за независна инсталација на системот, или производите се комбинираат: надворешниот дел, поставен под земја, е изработен од леано железо или густо вкрстено полиетилен (PEX), а внатрешниот дел е изработен од полипропилен или метална пластика.
Избираме алатки
Во прилог на цевки самите, како и фитинзи погодни за нив и вентили, ние исто така ќе треба алатки.
Ако го изградиме целиот систем со наши раце од почеток до крај, тогаш вреди да се купува:

- Штроборез или перфоратор за работа со дизајни на лежишта.
- Видовме на метал или пластика (во зависност од тоа што цевките ќе ги положиме).
- Машина за заварување (ако се планира да се инсталираат постојани приклучоци на челични цевки).
- Рачка за лемење со лемење (соодветно, за бакарни цевки)
- Цевка машина е специјална алатка која ќе го олесни процесот на поставување на производи до големина.

- Рачка за лемење за пластични цевки или стегање за фитинзи за притискање.
- Комплет алати за водоснабдување - прилагодливи и отворени клучеви, тримери за отстранување на рабовите на цевките итн.
- Ниво и рулет.
- Рачна алатка.
Исто така, немојте да бидете во опасност да се грижите за достапноста на доволен број на гарнитури и санитарни намотки. Со помош на овие делови ќе обезбедиме затегнатост на точките на прицврстување на вентилите.
Инсталација на системот
Отворен и скриен заптив
Во овој дел, ние ќе опишеме како да се направи самиот водовод.
И да почнеме со подготовка на основата на која ќе се инсталираат цевките:
- Најмалку скапо е отворено поставување. Во овој случај, сите контури се поставени по ѕидовите на просторијата и фиксирани на основата со помош на стеги. Фиксацијата треба да се направи доволно крута за да се спречи случајно поместување на цевката, но прицврстувачите не треба да го прицврстуваат производот и да го деформираат.

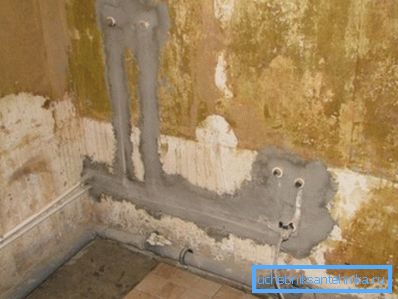

- Сепак, многумина не ми се допаѓа изгледот на водоводни цевки, а со тоа и во отворени простори тие се поставени во дебелината на ѕидот. За да го направите ова, во градежниот материјал ги вметнуваме жлебовите со помош на ѕиден чирач или перфоратор, фиксирајте ги комуникациите во нив и сјај преку жлебовите со малтер.
- Можете да направите компромисно решение. Во овој случај, сите цевки ги поставуваме отворено, но ги криеме зад декоративните кутии. Ова е особено погодно ако треба да маскирате релативно мала површина, бидејќи остатокот од контурата е веќе скриен зад мебелот (на пример, кујна единица).

Цевки приклучоци
Сега е време да се разговара за конкретната инсталација на водоводната мрежа. Без оглед на материјалот што го избираме, цевките во секој случај ќе бидат поврзани со приклучоци - директно спојки, лактите, свиоците итн. Дизајнот на фитингот и начинот на негово прицврстување на цевката зависи од технологијата на инсталација.

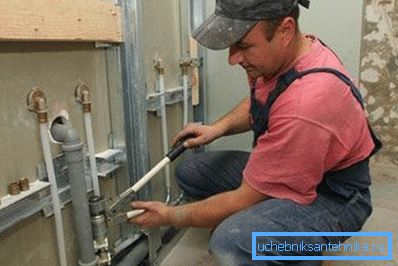

Најлесен начин да го направите тоа е да го соберете системот за водоснабдување на заварените фитинзи или со помош на специјални алатки за пластични цевки. Ние ќе ги разгледаме двете опции во овој дел.

Заварување се користи за поврзување на цевки од полимер:
- Производи намалени за големина, внимателно чистење на рабовите. Ако металното засилување е дел од ѕидот на цевката, го отстрануваме за да не го намалиме квалитетот на заварувањето.
- Изберете фитинг, дијаметарот на кој одговара на дијаметарот на цевката, и конфигурација - задача.

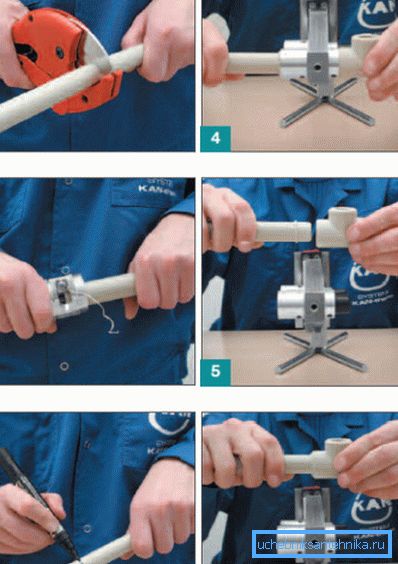

- А цевка и фитинг ние се закачи на млазници на лемење железо. Ние го вклучуваме рачката за лемење и ги загреваме деловите колку што е потребна инструкцијата (времето зависи од дебелината на пластиката и од моќта на уредот).
- Извадете ги делови од млазницата и поврзете го, притиснувајќи ја цевката во фитингот без ротација. Поправаме 30 секунди, по што го ослободуваме и даваме пластиката за полимеризација. Можете да ја користите конекцијата за половина час - еден час.
Обрни внимание! Кога отстранувањето на цевката не треба да се држи до млазницата, инаку може да има проблеми со врската. Ако пластичните фрагменти останат на лемење на лемење, тоа значи дека тефлонскиот слој стана неупотреблив и работниот елемент треба да се замени.

Металните цевки може да се поврзат со приклучоци од различни дизајни.
Помалку сигурен, но во исто време полесен за инсталирање се стегање:
- Ние сече цевката во големина и се стави орев и јака на нејзиниот раб, кој ќе ја прицврсти структурата во фитинг.
- Бидете сигурни да го загреете крајот на цевката со калибратор - ова ќе го избегне деформацијата на заптивните прстени.

- Вметнете го приклучокот во разгорената цевка, израмнете ја стегата за стегање и затегнете ја навртката додека не застане. Знак дека ние вложиме доволно напори е мало пукање на стегачот.
Притисните спојници се посигурни, но за нивна инсталација се потребни вештина и специјални алатки:
- Фрагментот од цевката пресечена до големина се калибрира со внимателно усогласување на внатрешниот лумен.
- Ние го ставаме на работ на крилниот ракав.

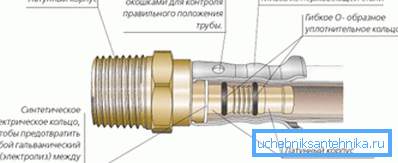

- Монтажата се вметнува во калибрираната млазница, што дополнително ја заштитува врската од корозија со диелектрична заптивка.
- Фиксирајте ја врската со специјални клешти. Во ова поле се вметнува влошка, чиј дијаметар одговара на дијаметарот на цевката што се приклучува.
- Ако направивме сé што е во ред, тогаш ова монтирање треба да издржи работен притисок до 10 Бар.

Според еден од овие методи, целиот систем за водоснабдување е составен. После тоа, ние ќе треба само да инсталираме вентили и да ги поврземе вентилите и миксерите, како и да извршиме тест проб. Ако нема протекување на зглобовите, тогаш направивме се што е во ред!
Заклучок
Секој може да го опреми системот за водоснабдување со свои раце, но само оној кој поминува време и темелно ги испитува сите аспекти на претстојната задача, ќе успее да обезбеди дека системот има долг работен век. Можете да дознаете повеќе за карактеристиките на водопроводните цевки со прегледување на видеото во оваа статија.
