Проценка на вентилација: регулаторни референци и примероци

05-10-2018
Вентилација

Што работи може да вклучува проценки за инсталација на вентилација? Кои норми на потрошувачка на помошни материјали и трошоци за човек-час треба да се засноваат? Дали постојат стандарди за овие трошоци? Во нашата статија ние ќе се обидеме да одговориме на овие прашања.

Секоја работа започнува со документација и буџетирање.

Листа на дела

За почеток, ќе одлучиме кои работи може да бидат вклучени во проценката.

Главно

  1. Развој на проектот и подготовка на проектна документација.

Забелешка: проектот мора да биде оправдан со пресметки што го потврдуваат нејзиното работење и недостатокот на вишок во извршувањето на дизајнираниот систем. Очигледно е дека клиентот е заинтересиран не само за ефикасност, туку и за заштеда на сопствените средства.

  1. Доколку е потребно - расклопување на стариот систем за вентилација, делумно расклопување на преградите, штрафови на штици во таваните.
  2. Инсталација на воздушни канали, влезници за воздух и снабдување со чадори и решетки.
  3. Инсталација на вентилатори, филтри, грејачи, системи за климатизација и така натаму
  4. Посебна ставка е проценката за пуштање на вентилација.
Фотографијата го фаќа процесот на дебагирање и управување со системот за климатизација.

Помошен

Покрај вистинската инсталација и демонтирање, изведувачот ќе:

  • Превоз на материјали и опрема.
  • Вчитување и растоварање (вклучувајќи и употреба на технологија, чија работа се плаќа одделно).
  • Изградбата на привремени локации, шуми итн.
  • Во отсуство на стабилно снабдување со електрична енергија во времето на почетокот на работата - снабдување на градилиштето со сопствено производство на електрична енергија

Регулаторни документи

Два документи се корисни кога изготвуваме проценка:

  1. Државата проценува елементарен правила (GESN), секција 20. Тие ќе ви овозможи да се процени потребата за ресурси (оние човек-часа, времетраењето на опрема за работа, бројот на навртки, итн.)

Фрагмент на содржината GESN.
  1. Сојузна единица за цените (PER), дел 20. Ова ги содржи проценетите трошоци за секоја работа извршена за време на инсталацијата или демонтажата. Цените се советодавни по природа.

Забелешка: ФЕР, има локална единица цени (TER) е прилагодена на специфичните локални услови (логистика, условите на патот, сезонски температура, итн.) Како оправдување за буџетирање може да се користи како FER, и TER.

ТЕР стандарди за Краснодарската територија.

Ние даваме кратки извадоци од двата документи.

Hesn

Според овој документ, следните ресурси ќе бидат потребни за поставување на воздушен канал со вкупна површина на ѕид од 100 м2 со дебелина на ѕидот од 0,5 мм и со дијаметар до 200 мм:

Тип Број на
Време на работа 167,86 човечки часа
Машини за труд ги чини 1.3 човечки часа
Време на ракување со рак со влечна сила до 2 тони 0,39 машински часа
Време на работење на лачни заварувачи 1,79 часа во автомобил
Време на работење на камион со капацитет за подигање до 5 тони 0,78 машински часа
Времетраењето на кран со капацитет до 10 тони 0,52 машински часа
Потрошувачка на метали за камени ѕидови 100 м2
Потрошувачка на градежни завртки, подлошки и ореви 0.015 t
Потрошувачка на електроди за заварување 0.00045 t
Заптивање мастило потрошувачка 0,00501 t
Потрошувачка на азбестниот кабел 0.00089 t
Потрошувачка на гумени заптивки 8 кг

Fer

Но, проценетите трошоци, врз основа на кои се составува локалната проценка за вентилација, се од федерални единечни цени за 2001 година. Истиот воздушен канал со дебелина на ѕидот од 0,5 мм, со површина од 100 м2 и со дијаметар до 200 мм, ќе служи како модел.

Категорија на трошоци Вредност и единици
Вкупно директни трошоци 2050, 56 рубли
Наградување на работници 1467 рубли
Машинско работење 134,14 рубли
Наградување на машинисти 7.02 рубли
Трошоци за неисчетени материјали 449,2 рубли

Да се ​​разјаснат: материјалите инкорпорирани во проектот се посебен дел од трошоците. Неисцунтирани материјали се, на пример, замена на маска за заварувач со случајно смачкано стакло или скршена прирабница со прилагодлив клуч за време на спојката. Бидејќи најголемиот дел од инсталационите работи се прават со рака, со помош на рачни алатки, човечкиот фактор ќе биде главната ставка на нерегистрираните трошоци.

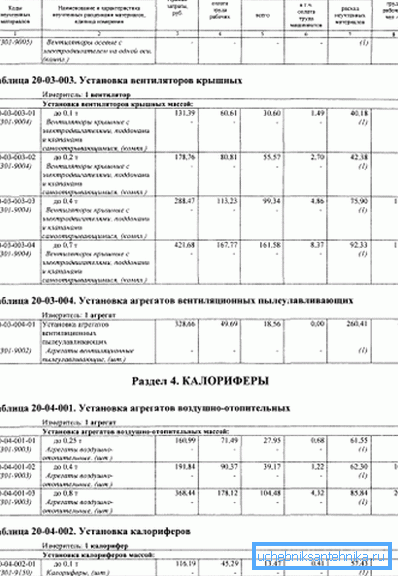

Страна FER 2001-20.

Пример

Се надеваме дека упатствата за буџетирање во општи услови се разбирливи за читателот. Сега проверете ја примерокот. Пример е проценката на уредот за вентилација составена од фирмата "Смета-Москва" со седиште во Москва; поради ограничениот обем на нашиот материјал, презентираме само краток извадок од својот текст.

Позиција број Оправдување (код и број на регулаторниот документ) Ставка на трошоци Број на Вкупни трошоци за плаќање, рубли Цената на оперативни машини, рубли Цената на работниците, работно време
1 TER 20-06-002-01 Инсталација на типични комори за снабдување со капацитет до 10.000 m3 / час без систем за наводнување 1 1045.98 155.29 50.27
2 TER 20-03-001-02 Инсталација на радијален вентилатор со тежина до 0,12 тони 1 180.28 21 10.35
3 TER 20-02-019-01 Инсталација на загради за вентилација опрема (100 кг на производот) 0.08 1316.68 16.05 0.55
4 TER 20-02-003-10 Инсталација на челични решетки за регулирање на вентилационата решетка 150x150 mm 15 36.1 8.38 18.45
5 TER 20-01-001-02 Поставување на алуминиумски или галванизирани воздушни канали со дебелина од 0,5 mm и периметар до 600 mm (100 m2 површина) 0.025 3123.92 216 4.83
6 TER 20-01-001-03 Поставување на алуминиумски или поцинкувани воздушни канали со дебелина од 0,5 mm и периметар од 800, 1000 mm (површина од 100 m2) 0.36 2890.74 172.91 63.63
7 SCM-300-9066-1 Галванизирани челични воздушни канали со дебелина од 0,5 mm (m2) 38.5 9799

Друг примерок на екстремно поедноставени проценки.

Заклучок

Се надеваме дека нашиот материјал ќе му помогне на читателот да се ориентира во подготовката на проценките. Како и обично, можете да најдете дополнителни информации во приложеното видео во оваа статија. Успеси!
