Како да се направи шахти за отпадна вода
Денес, речиси сите приватни куќи имаат локален канализациски систем, но, како по правило, секој канализациски систем има потреба од постојано следење и одржување, и потребни се инспекциски бунари за оваа намена.
Затоа, многу сопственици на приватни домови размислуваат за тоа како да го направат овој уред сам по себе. Но, пред да започнете со работа, треба да ги разгледате нивните типови и дизајн.
Видови шахти и нивниот дизајн

Во зависност од нивниот дизајн, шахтите се класифицираат во следниве типови:
- Контрола - тие се неопходни за проверка на цевководниот систем за канализација.
- Врти - тие се поставени во оние места каде што насоката на нафтоводот се менува.
- Откажувањето - монтирано каде што нивоата на цевки (влез / излез) не се совпаѓаат.
- Измијте - неопходно кога течноста тече бавно и се појавува талог, со други зборови, цевките треба често да се мијат.
- Линеарна - инсталирана на делот на директен цевковод.
- Нодал - монтиран на места каде се наоѓаат цевките за поврзување на јазли.

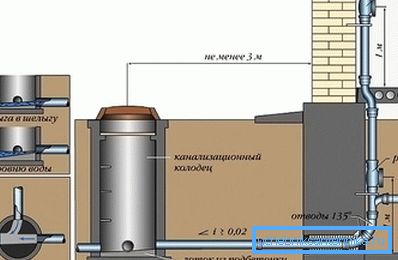

И покрај оваа разновидност на видови, сите тие имаат речиси ист дизајн. Секој шах се состои од база, послужавник, работна комора, уста и отворот. Во исто време, ваквите бунари може да имаат разни облици, како круг, така и четириаголни.
Независна конструкција

Изградбата на овој уред започнува со дизајнот. Во оваа фаза, се избира место за бунарот и територијата е исчистена. Исто така, вреди да се одлучува за материјалот од кој ќе биде направен бунарот. Основно за рудникот со пластични тенкови или армирано-бетонски прстени.

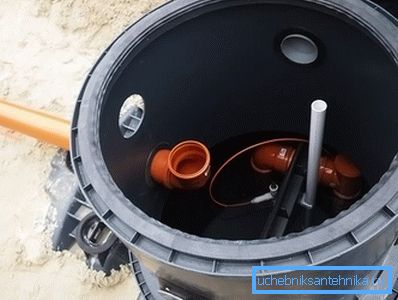

Пластичниот контејнер е најлесната опција за уредување на бунар. За разлика од армирано-бетонскиот прстен, овој капацитет има помала тежина, што во голема мера го олеснува поставувањето на бунарот. Покрај тоа, пластиката е исто така познат по својот долг работен век и затегнатост.

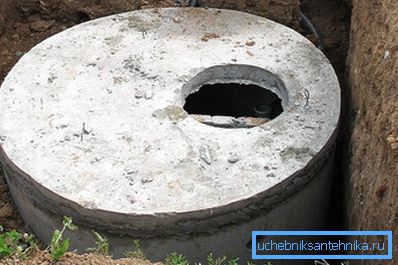

Засилени бетонски прстени се исто така издржливи и доволно силни, но поради тешката тежина има потешкотии во испораката и монтажата.
Постапката за поставување на шахти од армирано-бетонски прстени

Целиот процес на инсталација е поделен на фази.
Првата фаза, како што е опишано погоре, е дизајнирање, избор на место и негово расчистување. Со расчистување на површината се подразбира целосна елиминација на вегетацијата (дрвја и грмушки) и привремени згради во местото каде што ќе се изврши инсталација на бунарот.
Втората фаза е изградбата на јамата. За време на изградбата на шахтата се врши ископувањето и чистењето на ископувачката јама, формираат агли на ѕидните падини и одредена длабочина се создава според дизајнот. Во оваа фаза, доколку е потребно, рудникот е исто така водоотпорен. Се произведува со битуменска мастика во следниов редослед: прво, кршениот камен се шири рамномерно до дното на ископаната јама со слој од 20 см и е добро удриран, а потоа кршениот камен се истура со битумен.

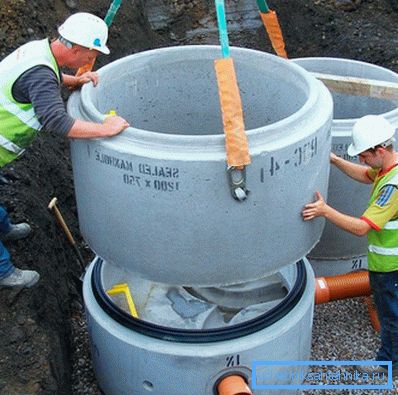

Третата фаза е инсталација на армирано-бетонски прстени. На дното на јамата, која однапред беше подготвена, поставите (или истурете) плоча од бетон. После тоа, креирајте го послужавник на посакуваната форма. Внатрешните ѕидови и краевите на цевките се запечатени со цементен малтер или битуменска мастика. Сето ова е оставлено извесно време за добро повлекување на дното, а потоа се поставуваат и конкретните прстени.
Како и внатрешните ѕидови, спојките меѓу бетонските прстени се нанесуваат со цементни смеси или битуменски мастика. Битумен главно се користи во оние места каде што ви е потребна добра хидроизолација.
Следната фаза е создавање на глинен замок на местата на поврзување на влезниот нафтовод. Таквата брава обично има ширина од околу 30 см и висина еднаква на дијаметарот на цевката со додавање на 60 см.
Потоа се врши инспекција на шахтата и неговото финално запечатување.
Инспекцијата на бунарот се изведува со одржување на наполнето со вода во текот на денот. Во времето на овој тест, цевките се преклопуваат со привремена партиција.
По успешниот тест, бунарот се полни одвнатре, каде што теренот е внимателно забрзан за да се избегне негово намалување. Исто така, задолжително е да се наполни устата на бунарот со бетонска слепа површина, која треба да биде најмалку 1,5 m.

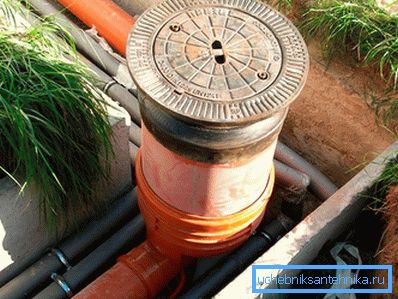

Малку полесно инсталација со употреба на пластични садови, во овој случај не бара водоотпорност на дното и ѕидовите на рудникот.
